Prórroga por 30 días para entrega de obras de la Fase I del Malecón Bahí de la Cruz yo renovación del Parque Néstor Urbano Tenorio

  • Jul 03, 2017
  • 1414



Prórroga por 30 días para entrega de obras de la Fase I del Malecón Bahí de la Cruz y/o renovación del Parque Néstor Urbano Tenorio



Con respeto a la terminación y entrega de las obras de la primera fase del Malecón Bahía de la Cruz en Buenaventura, Findeter se permite informar a la opinión pública que:



1. El contratista Consorcio Bahía de la Cruz Fase 1, solicitó a la interventoría una prórroga de un mes para entregar las obras, argumentando lo siguiente:

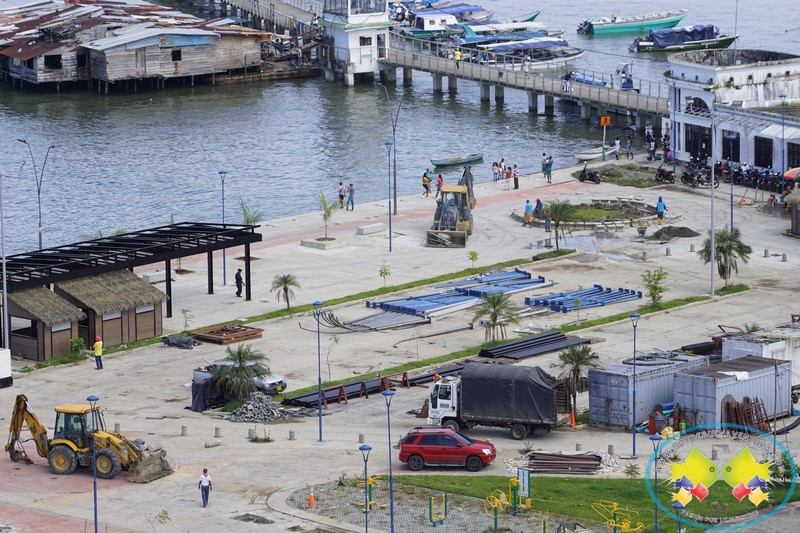

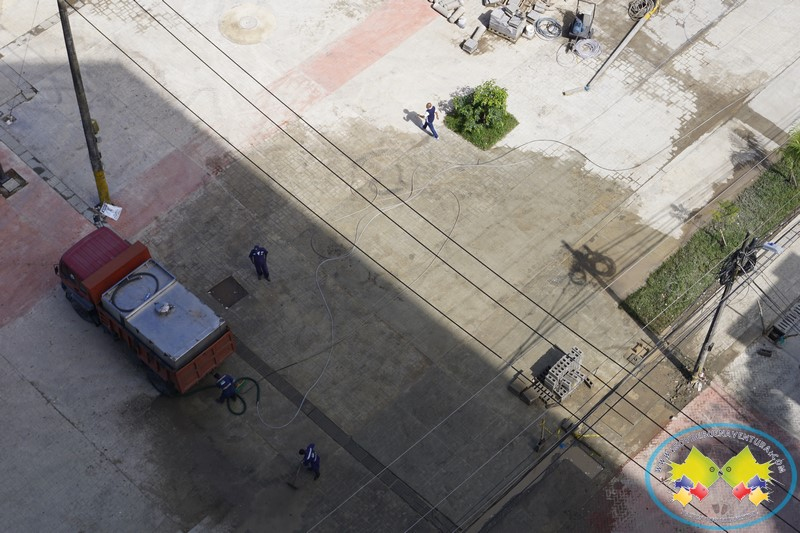

a. Tiempo institucional acordado con EPSA, para recibir obras civiles eléctricas y proceder a cablear y montar los elementos que conforman las redes de media tensión, que permitan energizar el Malecón.



b. Realización de pruebas hidráulicas de las redes de agua potable, con el fin de acoplarlas al sistema existente operado por Hidropacífico.



c. Atención de las observaciones y obras complementarias propuestas por las veedurías ciudadanas y las asociaciones profesionales de Buenaventura.



2. La interventoría a través de la comunicación CMB-200-166-2017 del 28 de junio de 2017, dio respuesta a la comunicación del contratista en la que conceptúa favorablemente otorgar la ampliación de plazo bajo las siguientes consideraciones:



a. Que la prórroga del contrato no conlleva ningún reconocimiento económico adicional al contratista por parte de la entidad contratante.



b. Se congela la fórmula de reajuste del contrato.



c. Que el contratista asume los mayores costos de interventoría.

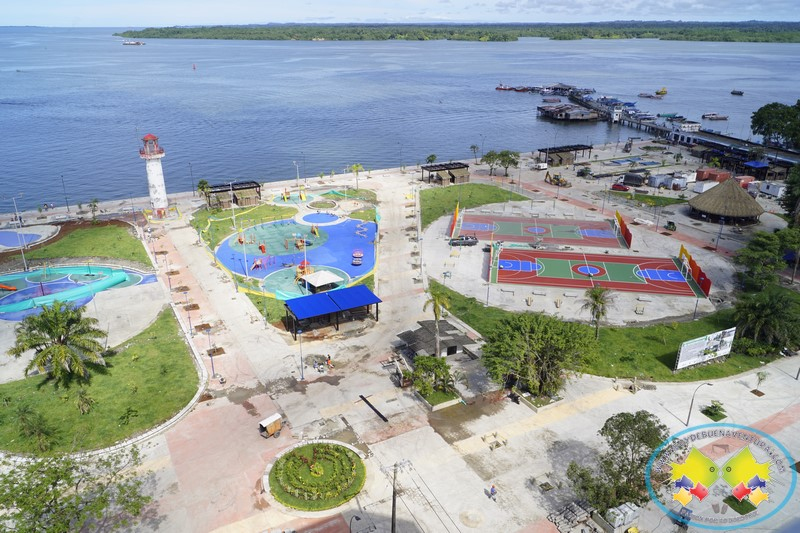

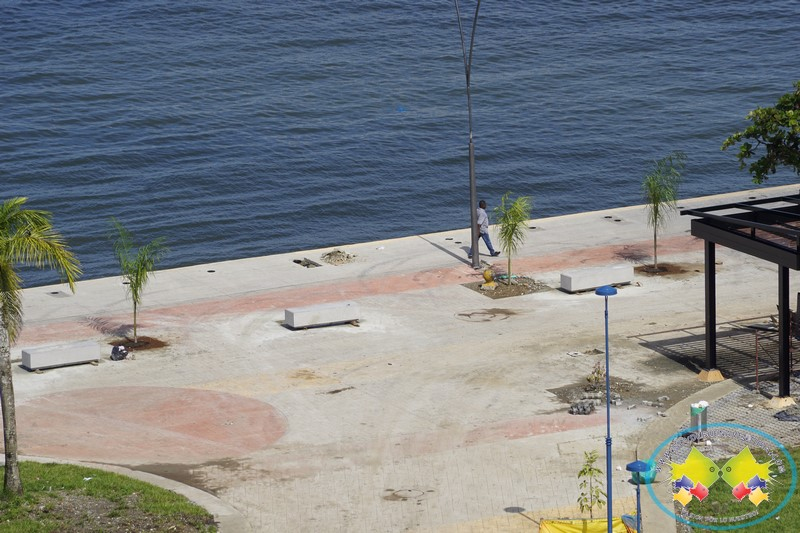

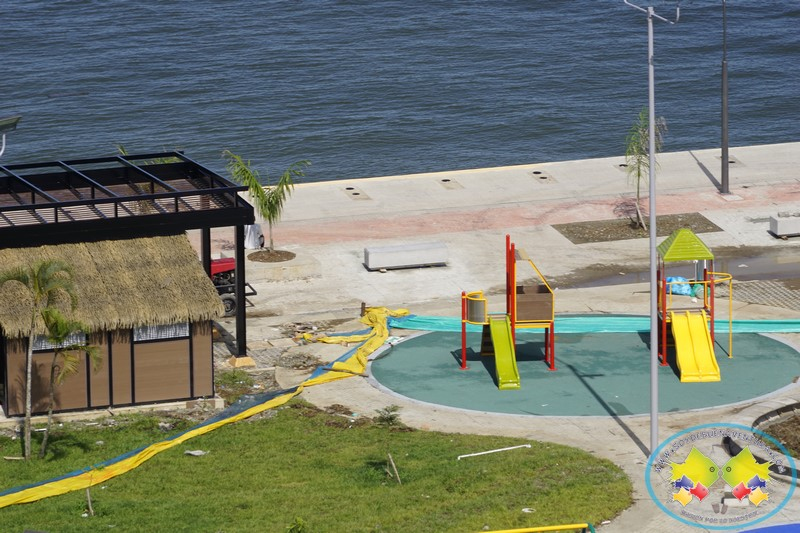

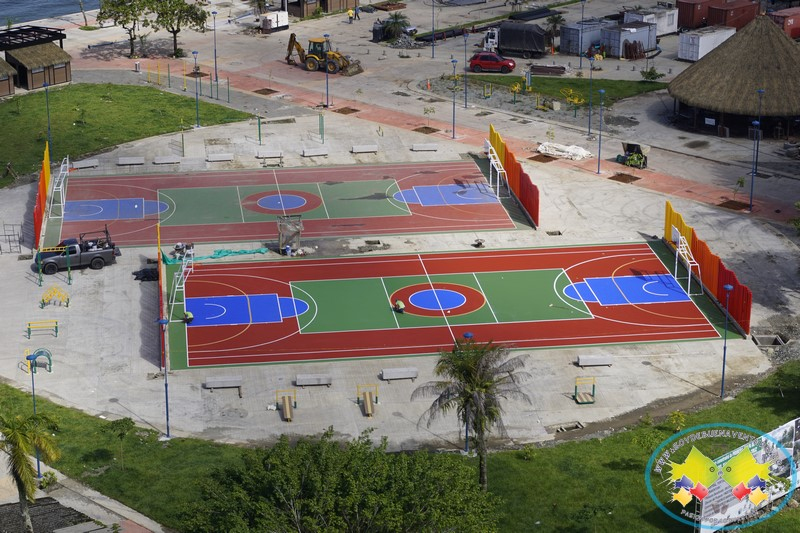

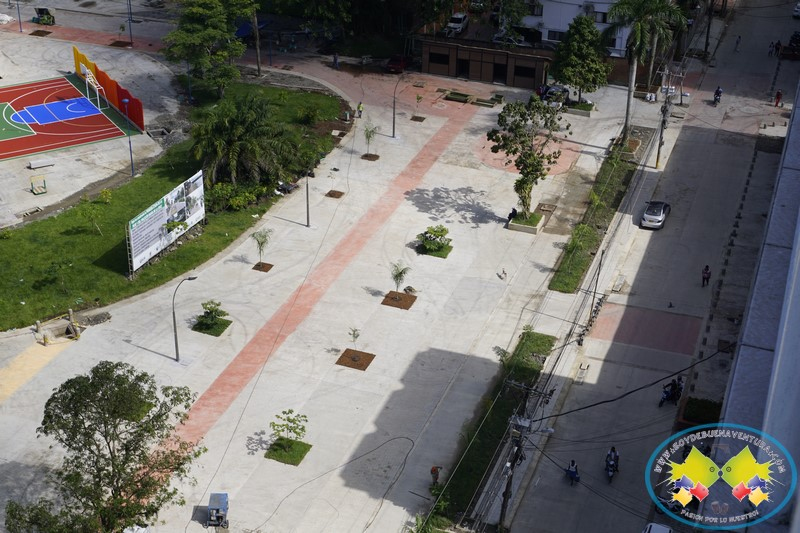

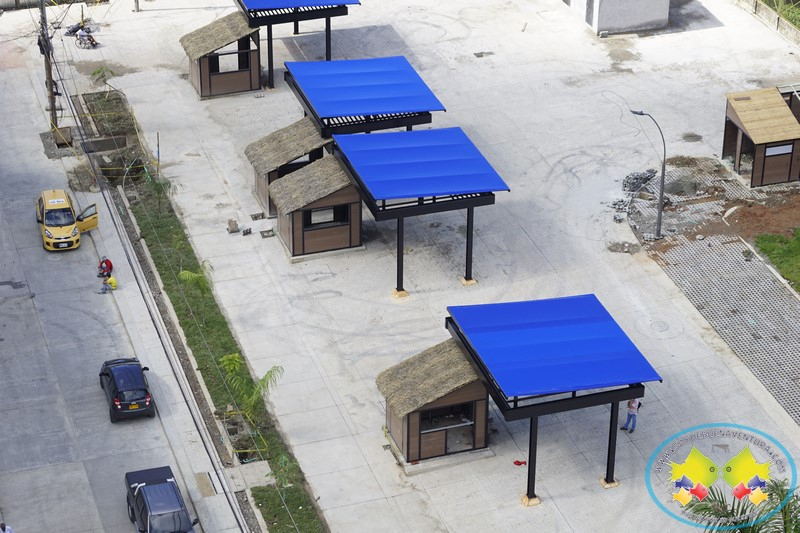

3. Findeter reitera a los bonaverenses que la obra se recibirá hasta que cumpla con todos los requerimientos exigidos en la obra.



Prórroga por 30 días para entrega de obras de la Fase I del Malecón Bahí de la Cruz y/o renovación del Parque Néstor Urbano Tenorio Prórroga por 30 días para entrega de obras de la Fase I del Malecón Bahí de la Cruz y/o renovación del Parque Néstor Urbano Tenorio Prórroga por 30 días para entrega de obras de la Fase I del Malecón Bahí de la Cruz y/o renovación del Parque Néstor Urbano Tenorio Prórroga por 30 días para entrega de obras de la Fase I del Malecón Bahí de la Cruz y/o renovación del Parque Néstor Urbano Tenorio Prórroga por 30 días para entrega de obras de la Fase I del Malecón Bahí de la Cruz y/o renovación del Parque Néstor Urbano Tenorio Prórroga por 30 días para entrega de obras de la Fase I del Malecón Bahí de la Cruz y/o renovación del Parque Néstor Urbano Tenorio Prórroga por 30 días para entrega de obras de la Fase I del Malecón Bahí de la Cruz y/o renovación del Parque Néstor Urbano Tenorio Prórroga por 30 días para entrega de obras de la Fase I del Malecón Bahí de la Cruz y/o renovación del Parque Néstor Urbano Tenorio Prórroga por 30 días para entrega de obras de la Fase I del Malecón Bahí de la Cruz y/o renovación del Parque Néstor Urbano Tenorio Prórroga por 30 días para entrega de obras de la Fase I del Malecón Bahí de la Cruz y/o renovación del Parque Néstor Urbano Tenorio Prórroga por 30 días para entrega de obras de la Fase I del Malecón Bahí de la Cruz y/o renovación del Parque Néstor Urbano Tenorio Prórroga por 30 días para entrega de obras de la Fase I del Malecón Bahí de la Cruz y/o renovación del Parque Néstor Urbano Tenorio Prórroga por 30 días para entrega de obras de la Fase I del Malecón Bahí de la Cruz y/o renovación del Parque Néstor Urbano Tenorio
